迎賓大道改造項目概況及進展情況
迎賓大道改造項目為亞行貸款項目,項目改造道路全長8.687公里,項目總投資6916.7萬元。招標控制價審定金額為5207.9萬元,中標金額為4794.81萬元,中標單位為黑龍江省建筑安裝集團有限公司。
項目原建設期為2024年至2025年底,為最大程度減輕交通壓力,建設單位多次組織施工單位、設計單位與建立單位對施工方案進行優化調整,采取分幅施工、施工階段半幅封閉方式,使原有雙向四車道改為半幅雙向兩車道通行,兩車道中央放置塑料反光錐筒進行分離,減少車輛干擾,同時為了保證施工及交通安全,施工區域車輛行駛嚴格按照交通限速標志進行管控。力爭在2025年10月底車輛可以正常通行。
項目已于2025年4月9日完成圖紙會審;2025年4月21日發布了臨時封道公告。現施工單位管理人員已全部到齊,施工材料和施工設備都已準備完畢,只待公告期結束即可開工建設。
項目初設總投資6916.7萬元,資金來源為亞行貸款5374.44萬元、地方政府配套1542.26萬元。該項目起點雙鴨山哈同高速收費站,終點為民生大街,全長8.687千米,機動車道改造總面積為164205平方米,其中機動車道銑刨罩面面積為108876米,機動車道新建面積為42656平方米,機動車道換板面積為12673米。人行道改造總面積為26658平方米,其中人行道新建面積為15995平方米,人行道更換面層人行道板面積為10663平方米。

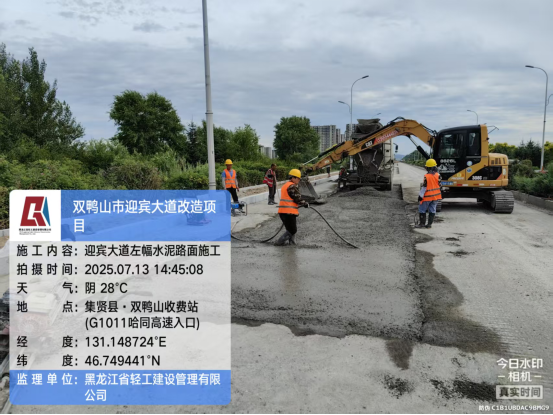

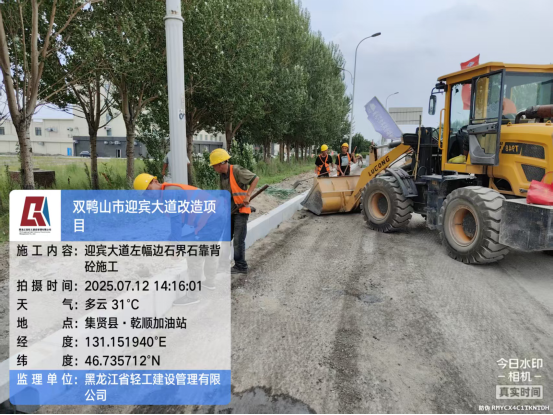

項目于2025年4月26開工建設,預計2025年9月初主路通車。截至目前,已完成中粒式瀝青混凝土(AC-20F 厚度:6cm),82527平方米;中粒式瀝青混凝土(AC-16C摻4%SBS改性劑,厚度:4cm,)82527平方米;完成主路破除11960平方米;新建結構29636.55平方米;路邊石安裝12000延長米;界石安裝12000延長米;西側單幅道路全線已完成鋪裝,并已開放通行。累計完成工程總量約60%,完成投資約2353萬元。
迎賓大道目前為雙鴨山市對外的主要交通要道,是承載著雙鴨山對外經濟的主要通道,迎賓大道改造工程的實施,一來可提高城市形象,增加游客對雙鴨山的評價,二來提高車輛通行舒適度、為運輸業的發展提供便利條件。本項目的建設是雙鴨山市民生工程的重要組成部分,關系到項目區域居民生活、居住和出行等切身利益,是雙鴨山市為改善城鄉居民生產、生活環境的重要戰略部署,對改善民生、促進社會和諧穩定發展具有重要意義。
雙鴨山市住房和城鄉建設局
2025年7月15日
